ХОД РАБОТЫ

1. СОГЛАСОВАНИЕ ДОКУМЕНТОВ НА АКЦЕПТ ПРОИЗВОДИТСЯ ФИНАНСОВЫМ КОНТРОЛЕРОМ ФРП СТРОГО В СООТВЕТСТВИИ С ПРИЛОЖЕНИЕМ № 9 ДОГОВОРА ЗАЙМА, УЧИТЫВАЯ ОПИСАНИЕ ЗАДАЧ И ЦЕЛЕЙ ПРОЕКТА, СПИСКА ОБОРУДОВАНИЯ (ТЕХНИЧЕСКОЕ ЗАДАНИЕ), НАПРАВЛЕНИЯ РАСХОДОВАНИЯ СРЕДСТВ ЗАЙМА (СМЕТА) И ИСПОЛНЕНИЕ ЭТАПОВ (КАЛЕНДАРНЫЙ ПЛАН)

2. ЗАМЕНА ОБОРУДОВАНИЯ (П. 3 ТЕХНИЧЕСКОГО ЗАДАНИЯ) ПРОВОДИТСЯ ПО СОГЛАСОВАНИЮ С ФРП (ПРОЕКТНЫЙ МЕНЕДЖЕР ГОТОВИТ ПТЭ, ПОСЛЕ ЧЕГО ФОНД НАПРАВЛЯЕТ ЗАЕМЩИКУ ПИСЬМО С РЕШЕНИЕМ ПО ЭТОМУ ВОПРОСУ)

3. ИЗМЕНЕНИЕ СМЕТЫ ПРОИСХОДИТ:
1) БЕЗ ПОДПИСАНИЯ ДОПОЛНИТЕЛЬНОЕ СОГЛАШЕНИЯ - В СООТВЕТСТВИИ СО СТ. 12.17 ДОГОВОРА (ПЕРЕБРОСКА ПО СТАТЬЯМ) И НА ОСНОВАНИИ ОФИЦИАЛЬНОГО ПИСЬМА ЗАЕМЩИКА В АДРЕС ФРП С ПРИЛОЖЕНИЕМ НОВОЙ РЕДАКЦИИ СМЕТЫ;
2) В ИНЫХ В СЛУЧАЯХ – С ПОДПИСАНИЕМ ДОПОЛНИТЕЛЬНОГО СОГЛАШЕНИЯ – ПОСЛЕ СОГЛАСОВАНИЯ ИЗМЕНЕНИЙ СМЕТЫ ЭКСПЕРТНЫМ СОВЕТОМ И УПЛАТЫ СООТВЕТСТВУЮЩЕЙ КОМИССИИ

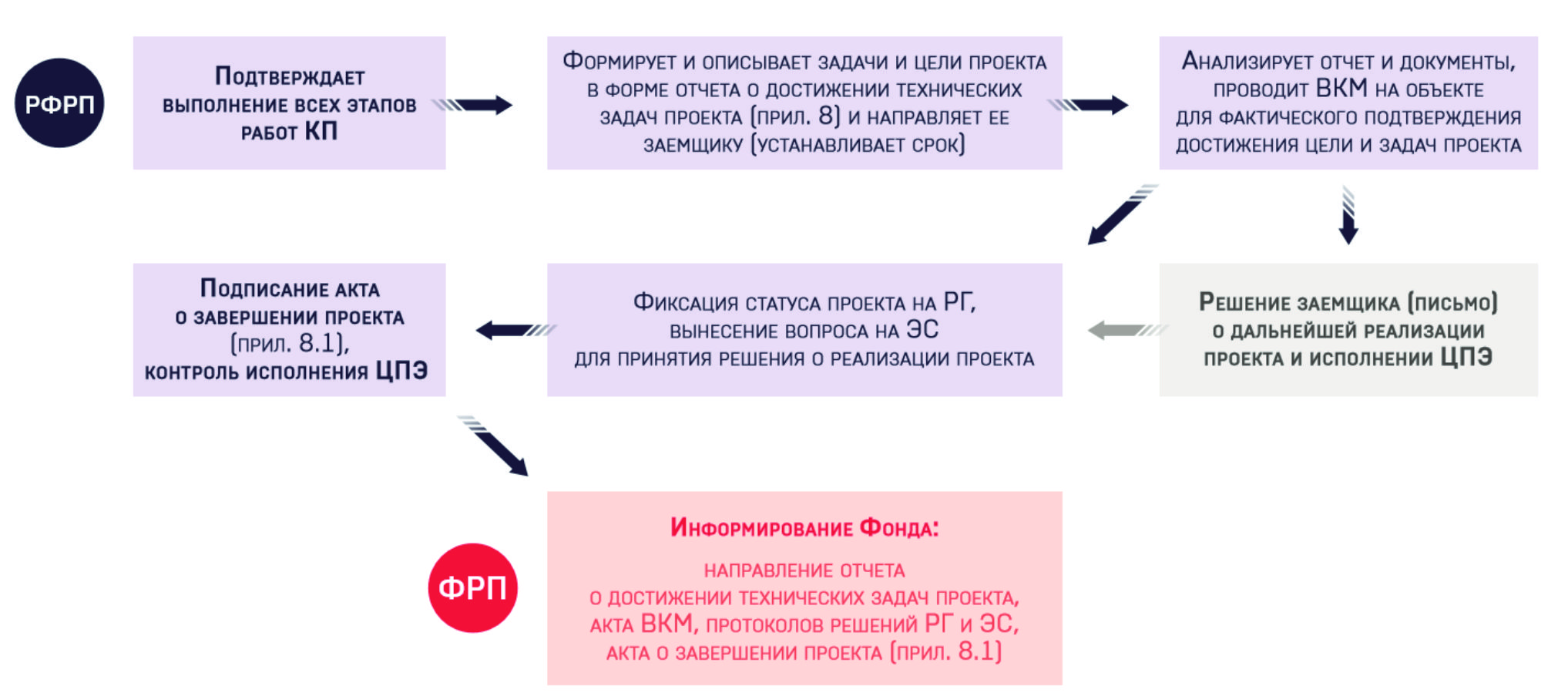

4. ЕСЛИ РФРП (В ЛК ЗАЕМЩИКА, ПАСПОРТЕ ПРОЕКТА) ПОДТВЕРДИЛ ЗАВЕРШЕНИЕ ЭТАПА КАЛЕНДАРНОГО ПЛАНА – АКЦЕПТ ПЛАТЕЖЕЙ НЕВОЗМОЖЕН

5. ДЛЯ ОЦЕНКИ СООТВЕТСТВИЯ ПРОЕКТА КРИТЕРИЮ «ПРОИЗВОДСТВЕННАЯ ОБОСНОВАННОСТЬ ПРИВЛЕЧЕНИЯ КЛЮЧЕВОГО ИСПОЛНИТЕЛЯ» В СООТВЕТСТВИИ СО СТАНДАРТАМИ ФОНДА НЕОБХОДИМО АНАЛИЗИРОВАТЬ СЛЕДУЮЩИЕ ПАРАМЕТРЫ: - НАЛИЧИЕ ПРОИЗВОДСТВЕННЫХ АКТИВОВ И МАТЕРИАЛЬНО-ТЕХНИЧЕСКОЙ БАЗЫ У КЛЮЧЕВОГО ИСПОЛНИТЕЛЯ; - СООТВЕТСТВИЕ ВЫПОЛНЯЕМЫХ РАБОТ ПО ПРОЕКТУ ОСНОВНОЙ ДЕЯТЕЛЬНОСТИ КОМПАНИИ; - ОБОСНОВАННОСТЬ ЗАТРАТ (БЮДЖЕТА); - НАЛИЧИЕ НЕОБХОДИМОЙ КОМПЕТЕНЦИИ, ПРОФЕССИОНАЛЬНОЙ РЕПУТАЦИИ ИСПОЛНИТЕЛЯ. В ВЫВОДЕ ЭКСПЕРТИЗЫ ДОЛЖНО БЫТЬ УКАЗАНО О СООТВЕТСТВИИ/ НЕ СООТВЕТСТВИИ СОИСПОЛНИТЕЛЯ СТАНДАРТАМ ФОНДА

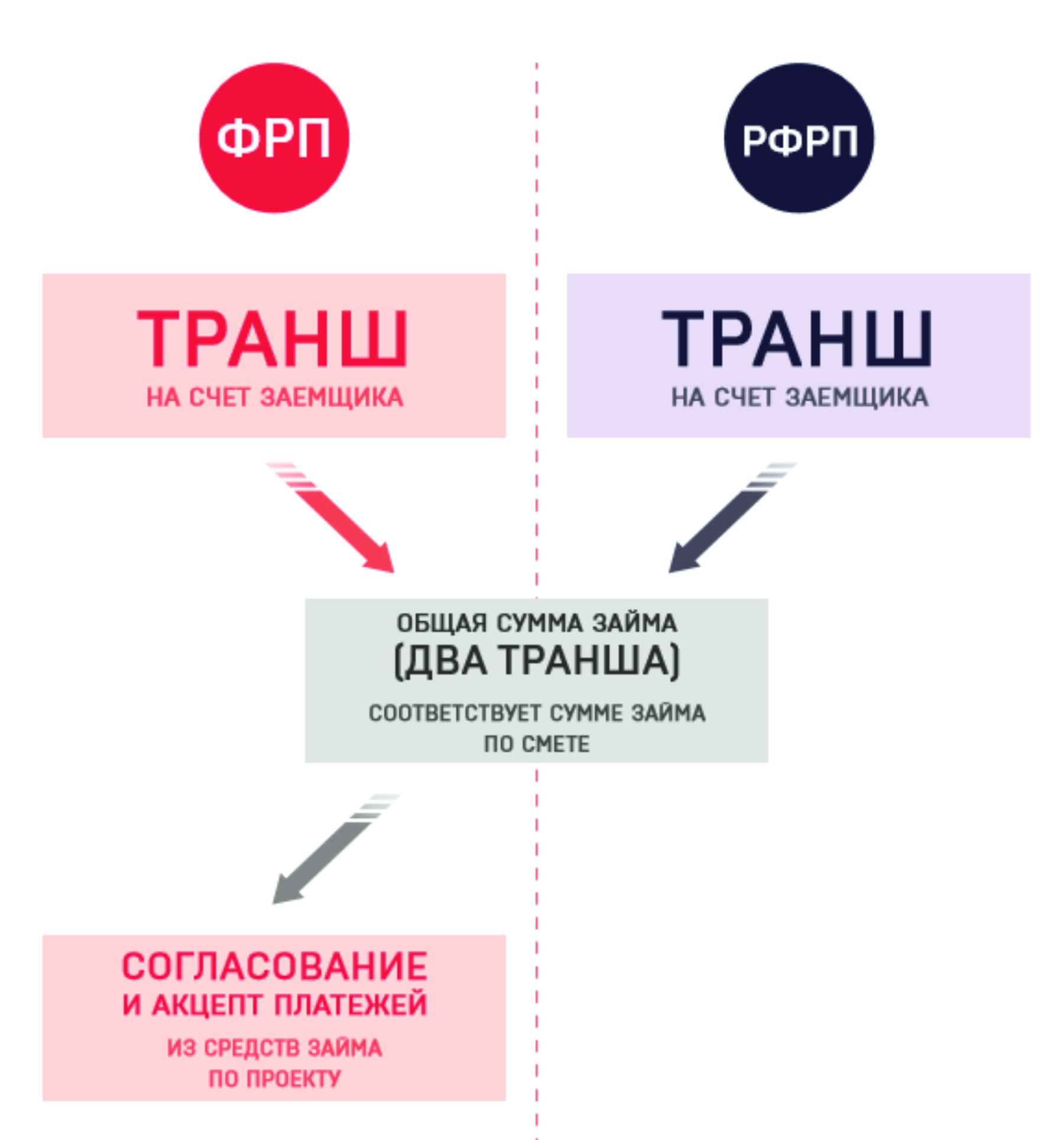

6. ДОСРОЧНОЕ ПОГАШЕНИЕ ЗАЙМА ПРОИСХОДИТ ПРОПОРЦИОНАЛЬНО СУММАМ ВЫДАННЫХ ТРАНШЕЙ

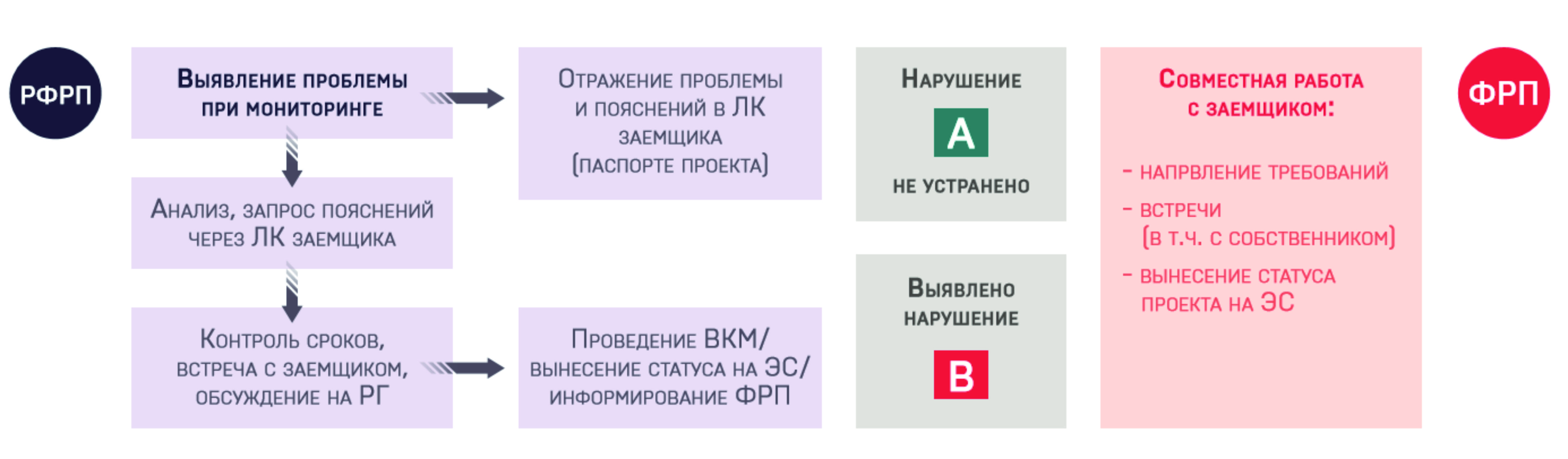

РАБОТА ПРИ ВЫЯВЛЕНИИ НАРУШЕНИЙ

НАРУШЕНИЕ НЕ ВЛИЯЕТ    А

НАРУШЕНИЕ МОЖЕТ ПОВЛИЯТЬ    B

НА ФИНАНСОВОЕ СОСТОЯНИЕ:
- НАРУШЕНИЕ СРОКА ОФОРМЛЕНИЯ ЗАЛОГА
- УХУДШЕНИЕ ОБЕСПЕЧЕНИЯ
- РИСК НЕДОСТИЖЕНИЯ ЧАСТИ ЗАДАЧ ТЗ

ЗНАЧИТЕЛЬНЫЙ ОБЪЕМ ВЫРУЧКИ ПО ПРОЕКТУ:
- НАРУШЕНИЕ СРОКОВ КП ДО ПОЛУГОДА
- РИСК НЕДОСТИЖЕНИЯ ЧАСТИ ЗАДАЧ ТЗ


НА ВЫПОЛНЕНИЕ ФИНАНСОВЫХ ОБЯЗАТЕЛЬСТВ:
- НАРУШЕНИЕ СРОКА ОФОРМЛЕНИЯ ЗАЛОГА
- УХУДШЕНИЕ ОБЕСПЕЧЕНИЯ
- РИСК НЕДОСТИЖЕНИЯ ЧАСТИ ЗАДАЧ ТЗ


НЕЗНАЧИТЕЛЬНЫЙ ОБЪЕМ ВЫРУЧКИ ПО ПРОЕКТУ:

- НАРУШЕНИЕ СРОКОВ КП
 РИСК НЕДОСТИЖЕНИЯ ЦЕЛЕЙ ТЗ


ЗАВЕРШЕНИЕ ПРОЕКТА
